上海律协关于律师办理光伏发电法律服务业务操作指引(2026)

第四章 光伏发电项目并网与验收

第三十三条 光伏发电项目并网概述

光伏发电项目并网是指将太阳能组件产生的直流电经过并网逆变器转换成符合市电电网要求的交流电之后直接接入公共电网。

根据光伏发电项目分类,光伏发电并网可分为集中式并网和分散式并网两类。集中式并网是将所发电能直接输送到大电网中,由大电网统一调配向用户供电,与大电网之间的电力交换是单向的,适用于大型光伏电站并网;分布式并网是将所发出的电能直接分配到用电负载上,多余或者不足的电力通过联结大电网调节,与大电网之间的电力交换是双向的,适用于小规模光伏发电系统。

第一节 集中式光伏电站并网要求

第三十四条 律师在办理相关业务时应注意光伏电站配套电力送出工程建设应与光伏电站建设相协调。其中,光伏电站项目单位负责投资建设项目场址内集电线路和升压站(开关站)工程,原则上电网企业负责投资建设项目场址外配套电力送出工程。

第三十五条 律师在办理集中式光伏发电项目并网阶段业务时,需注意并网项目应取得省级发改委备案及纳入省级能源主管部门制定的光伏电站年度开发建设方案,在纳入年度开发建设方案后20个工作日内向电网企业提交接入系统设计方案报告。

第三十六条 律师在集中式光伏电站提交接入系统设计报告评审申请后,应注意电网企业是否按照电网公平开放的有关要求在规定时间内出具书面回复意见,完成接入系统批复或签订临时并网协议。

第三十七条 光伏电站项目应符合国家有关集中式光伏电站接入电网的技术标准规范等有关要求,科学合理确定容配比,交流侧容量不得大于备案容量或年度开发建设方案确定的规模。且涉网设备必须通过经国家认可的检测认证机构检测认证,并需认真管理,不得擅自停运和调整参数。

并网主体中涉及电网安全稳定运行的有关设备和参数等,规划、设计、建设和运行管理应满足国家法律法规、行业标准及电网稳定性要求,并在电力调度机构的统一调度下,考虑机组运行特点,保证电能质量符合国家标准。

第三十八条 光伏发电项目主体工程和配套电力送出工程完工后,项目单位应及时组织项目竣工验收,依据建筑工程质量监督报告、电力质量监督报告、并网前安全性评价报告、并网前技术监督报告等,向电力企业提交并网运行申请书,并参照《新能源场站并网调度协议示范文本》《购售电合同示范文本》与电网企业签订《并网调度协议》和《购售电合同》。

第三十九条 除国家能源局规定的豁免情形外,光伏电站项目应当在并网后6个月内取得电力业务许可证,国家能源局派出机构按规定公开行政许可信息。若并网后6个月内未取得电力业务许可证,光伏电站项目将被禁止发电上网。

光伏电站项目单位应加强运行维护管理,积极配合电网企业的并网运行调度管理。

第四十条 律师在协助光伏电站项目完成并网验收工作时,应注意主体单位取得相应的质检和竣工验收手续,包括电力工程质量监督站出具的质检文件、环保验收、水保验收、职业病防护设施验收、安全设施验收、消防验收及竣工验收备案。

第四十一条 光伏电站工程完工后,企业用户可向当地供电公司提交并网验收及调试申请,递交验收调试所需资料,包括项目备案文件、施工单位资质复印件、主要电气设备型式认证报告或质检证书(包括发电、逆变、开关等设备)、继电保护装置整定记录、通信设备和电能计量装置安装及调试记录、并网工程的验收报告或记录。

第四十二条 技术接入要求

接入电压等级≥110kV,配置升压变压器、并网逆变器、电能质量监测等设备。具备一次调频、快速调压、抑制宽频振荡能力,配置无功补偿装置(SVG/SVC)和功率预测系统。

第四十三条 电能质量与安全要求

电压偏差、谐波、闪变、频率符合国家标准(GB/T 19964-2024)。配置继电保护、低电压穿越、高电压穿越、防孤岛保护功能。

第四十四条 验收流程

完成并网安全性评价、技术监督、缺陷整改。

通过涉网试验(一次调频、无功电压控制、电能质量等)。

取得电力公司验收报告。

关键文件:“六证一报告”:项目备案证、接入系统批复、工程质检报告、并网安评报告、技术监督报告、购售电合同、调度协议。

第二节 分布式光伏项目并网要求

第四十五条 业务办理流程

1.并网申请:提交项目备案证、并网申请书、身份证明、房屋产权证明等材料。

2.方案答复:电网企业现场勘查后,20个工作日内答复接入方案(单点并网)。

3.并网验收:提供核心设备检测报告,测试防孤岛保护、电能质量等性能。

第四十六条 律师在办理分布式光伏项目业务时,向电网企业申请接入电网的分布式发电项目应当满足相关规划和政策规定,并按照有关要求向电网企业提交并网意向书、项目投资主体资格证明、发电地址权属证明等相关材料。其中自然人户用分布式光伏发电项目需提供项目备案信息;其他类型的分布式光伏发电项目除提供项目备案信息外,还应当提供项目前期工作进展情况等信息。

第四十七条 分布式光伏发电项目投资主体应在满足电网安全运行的前提下,统筹考虑建设条件、电网接入点等因素,结合实际合理选择接入系统设计方案,包括分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置等,并在接入系统设计工作完成后向电网企业提交。

电网企业受理接入系统设计方案报告后并研究勘察后,将于20个工作日(接入系统电压等级为110千伏)或10个工作日(接入系统电压等级为35千伏及以下)内出具答复。

第四十八条 分布式光伏发电项目投资主体可自主选择有资质的施工单位,确保系统具备数据交互能力。项目应当科学合理确定容配比,交流侧容量不得大于备案容量。涉网设备必须符合国家及行业有关涉网技术标准和规范等要求,并通过国家认可的检测认证机构检测认证合格。

第四十九条 施工建设完成后,分布式光伏发电项目主体应向电网企业提出并网验收申请,同步提供核心设备检测报告,测试防孤岛保护、电能质量等性能。电网公司受理申请完成后,安装电能计量表。

第五十条 律师在办理分布式光伏发电项目时应注意全额上网、自发自用余电上网的投资主体应当在并网投产前与电网企业签订购售合同,各类分布式光伏发电项目还应当在并网投产前与电网企业及其调度机构签订《并网调度协议》,合同参照《新能源场站并网调度协议示范文本》《购售电合同示范文本》,双方协商一致后可简化相关条款内容,做好合同风险的管控。

第五十一条 经能源主管部门以备案(核准)等方式明确的分布式发电项目和项目装机容量6MW(不含)以下的太阳能、风能、生物质能(含垃圾发电)、海洋能、地热能等可再生能源发电项目可豁免电力业务许可证。

第五十二条 并网验收要求

1.光伏组件技术参数、型式应与质检证书一致;现场安装容量(包括交流侧容量和直流侧容量)应与备案文件容量一致。

2.并网开关型号、规格需与图纸、接入方案保持一致;应具备断路器模块选型和接入系统要求的分励脱扣等功能;检查并网点开关是否断开及上端是否有闸刀等明显断开点。

3.逆变器应提供一路通信接口,用于与电网通信交互、接收调度控制指令,输出功率可根据远程指令平滑调节。

4.配电装置型号、规格需与图纸保持一致;外壳需可靠接地;电缆头、母排等裸露部分、母排与柜体等接地部分之间需满足安全净距要求;并网柜与周围墙体和其他柜体距离需满足设计要求;进出孔洞需用防火泥封堵;母排拼接螺丝需可靠拧紧。

5.光伏并网系统接地及漏电流保护配置应与电网接地方式相匹配:建筑物的接地方式验收,可检查在建工程验收报告中的接地地阻;独自自建房的接地方式验收,应由光伏建设单位提供有资质的单位出具的接地网接地电阻测量报告,或由电网公司测量接地电阻。

第五十三条 技术标准

逆变器须具备防孤岛保护功能(动作时间≤2秒)。

电能质量符合GB/T 14549等标准。

380V/10kV接入项目需满足功率因数连续可调(超前0.95~滞后0.95)。

第五十四条 验收重点

文件审查:竣工图纸、设备合格证、检测报告等。

现场检查:设备安装质量、电气安全(接地电阻、绝缘性能)、系统性能测试。

第五十五条 特殊要求

自然人户用项目需提供房屋安全鉴定报告、村/乡镇证明(无产权纠纷、非违建)。

工商业项目需提交企业资质、能源管理合同等文件。

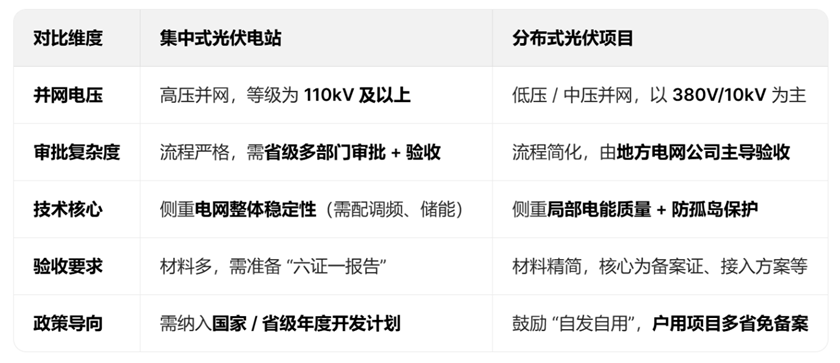

第五十六条 集中式与分布式项目并网核心差异

上海律协关于律师办理光伏发电法律服务业务操作指引(2026)

第五十七条 注意事项

1.地方差异:各省对分布式光伏容量限制、储能配置等有细化要求。

2.时效性:备案证有效期2年,接入系统批复有效期1年,逾期需重新办理。

3.安全合规:严禁未批先建,集中式项目需同步完成配套送出工程。

律师在办理光伏发电项目时,可在总承包合同中对工程实际竣工日期进行明确规定,包括工程移交生产验收和各种单项验收(如消防、绿化、水保)等。

第三节 验收标准和流程

第五十八条 光伏发电工程应通过单位工程、工程启动、工程试运和移交生产、工程竣工四个阶段的全面检查验收。

第五十九条 律师在办理光伏发电工程项目时应注意将单位工程按照土建工程、安装工程、绿化工程、安全防范工程、消防工程五大类进行划分。

第六十条 光伏发电工程项目启动验收前,项目应经过电力质监机构的并网启动试运行阶段质量监督检查,获得电力企业出具的《电力建设工程并网意见书》。但装机容量不足6MW的新能源发电站以及功率不足5MW的新型储能电站除外。

第六十一条 验收流程

1.单位工程验收应由建设单位组织,并在分部工程验收合格的基础上进行,由建设、设计、监理、施工、调试等有关单位负责人及专业技术人员共同验收,签署单位工程验收意见书。

2.具备工程启动验收条件后,施工单位应及时向建设单位提出验收申请,由建设、监理、调试、设计、政府相关部门和电力主管部门等有关单位组成委员会,施工单位、设备制造单位等参建单位应列席工程启动验收,并签署工程启动验收鉴定书。

3.工程试运和移交生产验收应以发电机组调试完毕并成功并网为前提条件,采用连续、稳定、无故障运行的小时数(通常为240小时)以及达到额定功率为标准,由建设单位签署工程试运和移交生产验收鉴定书。

4.光伏发电工程项目竣工验收应在主体工程完工且各专项验收(环境保护验收、水土保持验收、消防验收、防雷装置验收、职业病防护验收、安全设施验收、计量验收)及启动验收后一年内进行,由有关主管部门会同环境保护、水利、消防、质量监督等行政部门组成验收主体,建设单位及设计、监理、施工和主要设备制造单位派代表参加,并签署工程竣工验收鉴定书。

第五章 光伏发电站的运维

第六十二条 运维阶段律师业务概述

在光伏发电项目运维阶段,律师工作的核心范围包括:协助项目业主对运维企业进行资质审核(如对照《光伏电站运维能力认证规范》NB/T 10394);推动建立运维缺陷管理体系(如故障响应时效与 KPI 绑定);强化保险管理(包括保单条款审查、理赔证据链固定);识别全生命周期风险点(如土地合规、电网接入、数据安全等)。同时,需重点督促企业落实安全生产主体责任,确保符合《中华人民共和国安全生产法》《电力安全事故应急处置办法》等法规要求。

第六十三条 光伏发电项目运维的重要性

光伏发电项目的运维涵盖设备巡检、故障处理、数据监测、性能优化等核心内容,直接影响:

发电收益、合规存续、资产价值等。律师应督促业主与运维方制定综合安全管理制度(如电气操作规范、高空作业流程)、建立应急管理体系(如火灾、触电事故应急预案),并定期组织演练,确保运维活动合法合规。

第六十四条 运维模式

目前光伏发电项目主要运维模式主要有业主自主运维、全委托运维、联合运维和智能运维平台四种模式。

1.业主自主运维主要适用于小型分布式电站。律师应注意审查业主是否具备《电力业务许可证》要求的专业技术能力,避免因“技术缺失导致发电效率不足”的合规风险。

2.全委托运维主要适用于大型地面电站、资金充足的业主。律师应注意在合同中明确责任边界(如自然灾害损失分担、设备质量与运维过失的区分),将“等效利用小时数”“故障响应时效”等KPI与电费结算绑定。

3.联合运维主要适用于有技术转让需求的项目。律师应注意避免业主与外包方权责交叉,在合同中约定“责任优先级”(如事故时以技术主导方为第一责任主体),防范责任推诿。

4.智能运维平台主要适用于分布式电站集群。律师应注意审查数据安全合规性(如符合《中华人民共和国网络安全法》和《中华人民共和国数据安全法》),明确发电数据、辐照数据的权属及使用授权范围。

第六十五条 运维故障与事故分级处理

结合光伏电站常见风险,运维中的故障与事故可按严重程度分级管理:

1.一级故障与事故高发场景为电气火灾(汇流箱/逆变器故障)、结构坍塌(积雪荷载超限)、人员触电等。应立即启动应急响应,封存SCADA系统数据,24小时内报属地能源监管机构(依据《电力安全事故应急处置办法》第十一条),律师需协助固定证据(如区块链存证巡检记录、CMA认证检测报告)。

2.二级故障与事故高发场景为设备性能不达标(发电量低于设计值10%以上)、涉网参数超标(违反《电力系统技术导则》)。应48小时内完成故障诊断,明确责任主体(如运维方未按GB50797定期检测)。律师需核查运维合同中“绩效不达标”的违约责任条款。

3.三级故障与事故高发场景为轻微组件损坏、数据传输延迟等不影响核心发电的问题。应按合同约定的“故障响应时效”整改,留存维修记录(需含时间戳与GPS定位)。律师需监督记录的完整性,避免影响后续保险理赔或并购审计。

第六十六条 光伏电站保险

运维阶段光伏项目主要投保险种有财产一切险、机器损坏险、公众责任险和分布式专属保险。目前一般主要投保的险种为财产一切险搭配机器损坏险(分布式光伏电站可能再搭配分布式专属保险),附带企业公众责任险。

1.财产一切险:承保由于自然灾害或意外事故造成保险标的直接物质损坏或灭失的损失。该险的保险标的涵盖光伏电站所有设备设施。

2.机器损坏险:承保由于设备设计不当;材料、材质或尺度之缺陷;制造、装配或安装之缺陷;操作不良、疏忽或怠工;物理性爆炸、逆变器击穿、变压器烧毁等电气设备突发故障。

3.公众责任险:承保由于组件坠落伤人、清洗作业高空坠物等造成第三者人身伤亡和/或财产损失。

4.分布式专属保险:主要有屋顶漏水责任险、电费应收账款损失险等。

在保险采购过程中,律师应重点关注保单覆盖范围、免赔条款、保险责任、责任免除、争议处理及法律适用、代位追偿等其他特别条款。

第六十七条 光伏电站安全

律师在为光伏发电项目提供服务过程中,还需注意电场的安全问题。电场安全问题贯穿实施与运维的始终。律师需围绕安全管理全流程提供法律服务,重点包括:

1.安全事故预防。律师应重点审查运维方是否落实定期检测义务,监督外包施工队资质审核,避免因资质不足导致的触电、坠落等事故。

2.事故责任认定。律师应做好证据保全工作以应对电气火灾事故、结构坍塌事故、环境二次污染引发的纠纷。

第六十八条 光伏电站废弃物处理

律师在为光伏发电项目提供服务过程中,还需注意废弃物处理,这其中既包括项目实施过程中的,也有项目退役后的。

报废光伏组件(含玻璃、硅片、EVA 胶膜)需交持省级《危废经营许可证》的回收商处理,转移时办理跨省联单;废旧蓄电池(HW49 类危险废物)需交由有资质主体处置;清洗废液:禁止直排土壤(《中华人民共和国水污染防治法》第三十九条),需委托有资质单位处理。

第六章 附 则

第六十九条 本指引为上海市律师从事涉及光伏发电法律服务提供专业参考,是对律师执业活动的参考和提示,并非强制性或规范性规定,不能以此作为判定律师执业是否尽职合规的依据,更不能作为追究律师责任的依据。

第七十条 解释与修订

引用时请注意引用最新的法律法规及政策标准。本指引由上海律协环境资源与能源专业委员会负责解释、修订和补充,并非强制性或规范性规定,仅供律师在办理相关业务参考使用。
